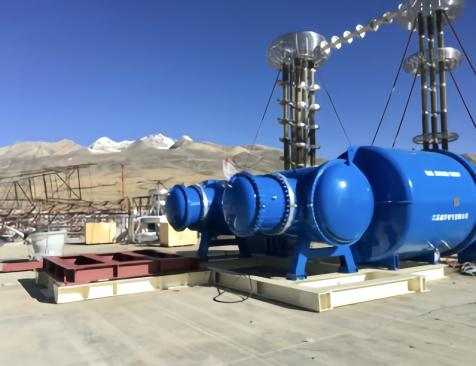

2025年6月15日,标志着世界上海拔之巅的电力试验研究基地能力跃升的新篇章悄然翻开。建设项目“WJQ-3000kVA/1500kV 高海拔 SF6气体绝缘试验变压器”顺利通过了全面验收,以其性能表现及高度稳定性,圆满契合了4500米海拔地区的特高压交流套管设备、间隙放电等一系列复杂且严苛的试验研究挑战。此设备的引入,不仅显著增强了高海拔区域电器设备的性能指标,使之在应对外界短路试验中的放电现象时游刃有余,更为电力设备的安全稳定运行筑起了坚实的防线。这一里程碑式的成就,无疑为我们深入探索高海拔特殊环境下的电力科研领域提供了坚不可摧的技术基石。
项目“WJQ-3000kVA/1500kV高海拔SF6气体绝缘试验变压器”自2022年3月起全面拉开了试验设备研发的序幕。同年7月,经过严格出厂试验的成套设备顺利启程,运往羊八井试验基地。然而,因羊八井高压大厅尚不具备安装条件,所有设备配件只得暂时存放于户外场地。直至2023年11月,团队在户外场地圆满完成了1100kV胶浸纸电容式变压器套管的试验。
转眼到了2024年12月,该设备终于得以进入高压试验大厅。历经约五个月的艰苦努力,至2025年6月13日,调试准备工作宣告圆满结束,完成验收准备。
在2025年6月14日,现场验收工作正式启动,包括耐压试验、局部放电试验以及过流快速跳闸保护试验。
经过2天,各项试验关键环节均顺利通过验收。现场自测数据电压1500kV,电流656.8mA的运行状态下,局部放电量6.65pC。
